Byggeprosjektet på Nøstet er tre ulike prosjekter med forskjellige Byggherrer og entreprenører.

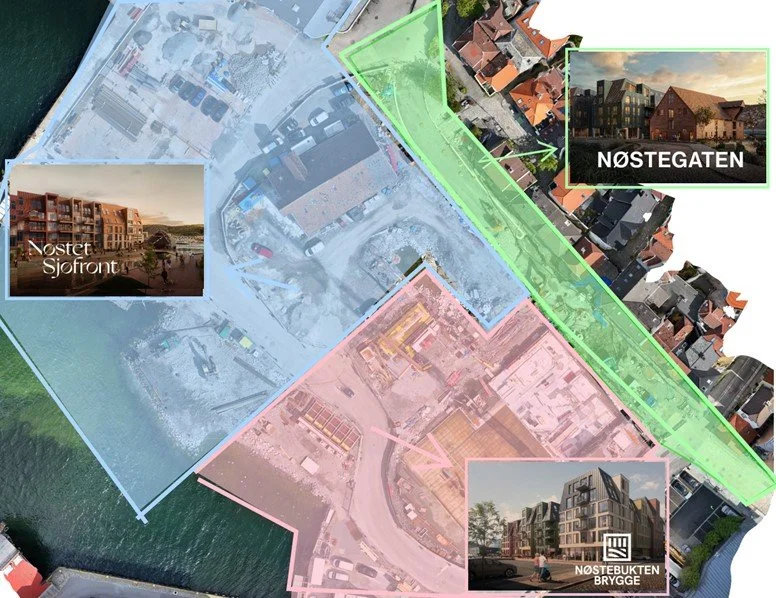

Bildet under viser geografisk inndeling av de tre ulike prosjektene.

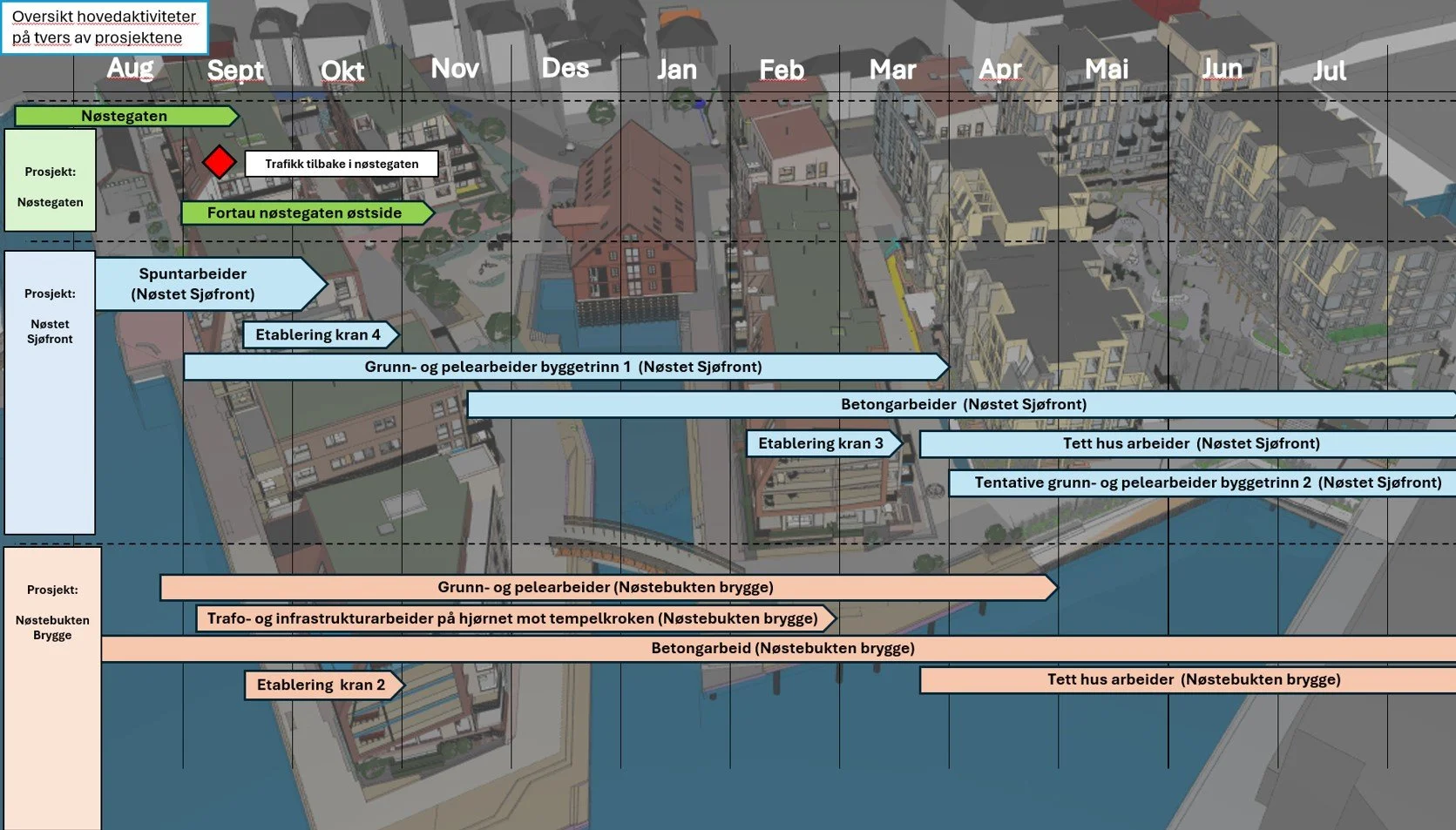

Fremdriftsplan august 2025 til juli 2026. Dette er en grov fremdriftsplan som viser de store aktivitetene som skal utføres.
Til informasjon: Nettsiden Nostetinfo.no skal lese som en blogg, det siste innlegget som ligges ut er det øverst til venstre. Logoen på innlegget forteller hvilket av de tre prosjektene som eier innlegget.
